类比法是属于以“算”为主的方法。当待评估项目与已完成项目在某些项目属性(如应用领域、系统规模、复杂度、开发团队经验等)相类似时,可使用类比法进行软件项目工作量估算。它是基于大量历史项目样本数据来确定目标项目的预测值。
采用类比法时应注意,当供选择的样本数量不足时,可以通过选择单个项目属性进行筛选比对,根据结果综合进行工作量的调整。
示例如下:
项目描述:为政府部门甲新开发一OA系统,以支持其网上办公、文档流转等电子政务需求。
主要属性识别:可以识别出项目的3个主要属性是开发类型、业务领域和应用类型,分别为“新开发”,“政府”,“OA”。

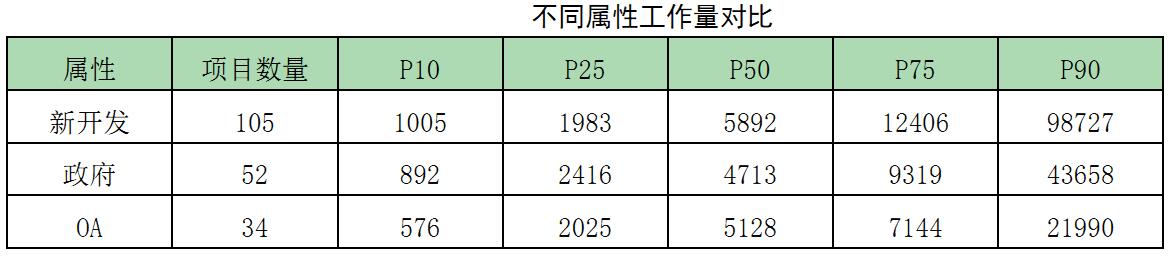

筛选比对:假设查询行业基准数据库后发现,同时符合3个筛选条件的项目只有5个,数量过少,因此选择单一属性分别比对,获得如表5.4工作量数据(单位为人时)查询结果:
估算工作量:则该项目所需工作量的最有可能值为(5892+4713+5128)/3,即5244人时。工作量估算的合理范围大致在2141人时和9623人时之间(采用P25和P75的值分别计算平均值)。
